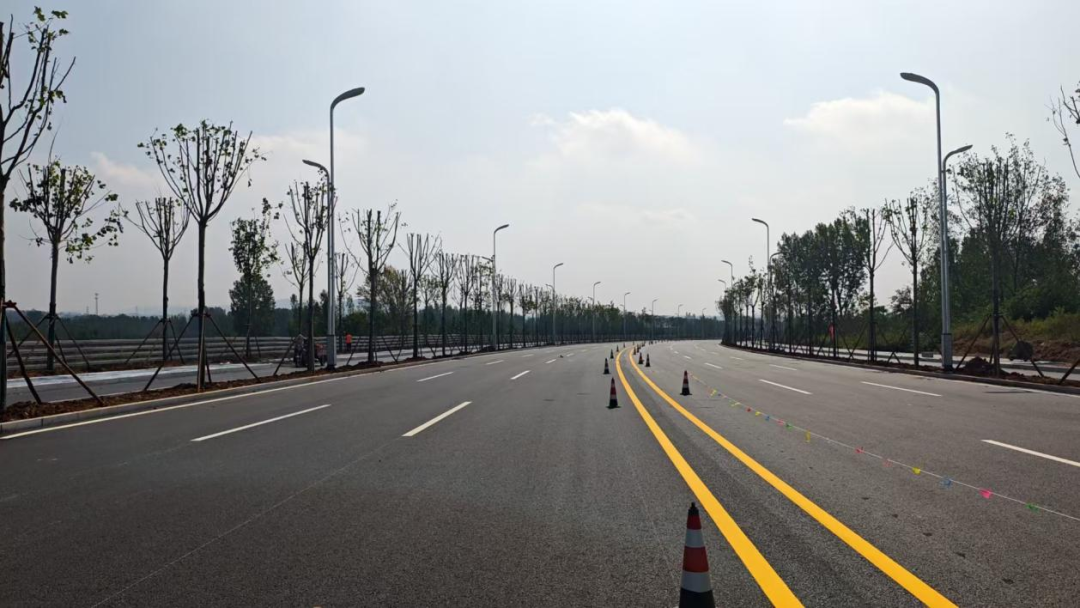

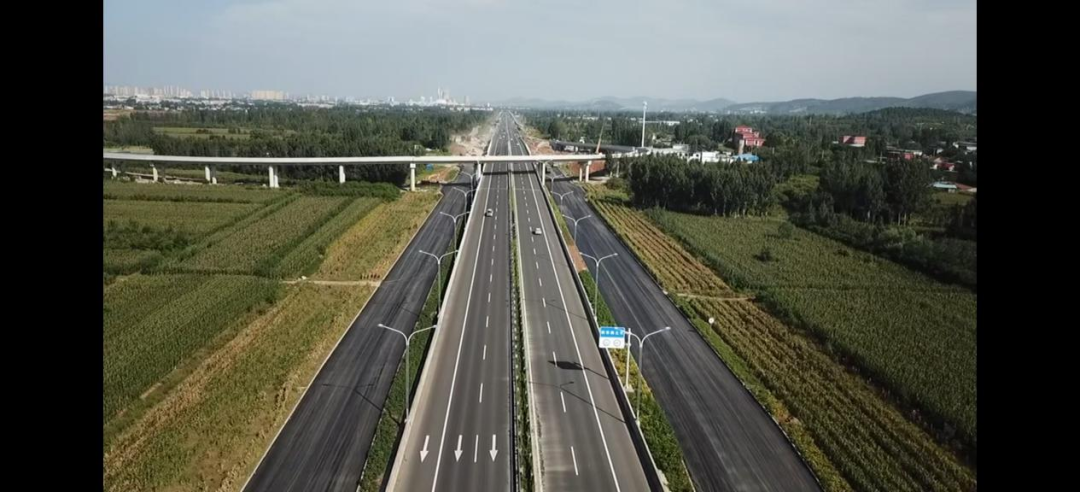

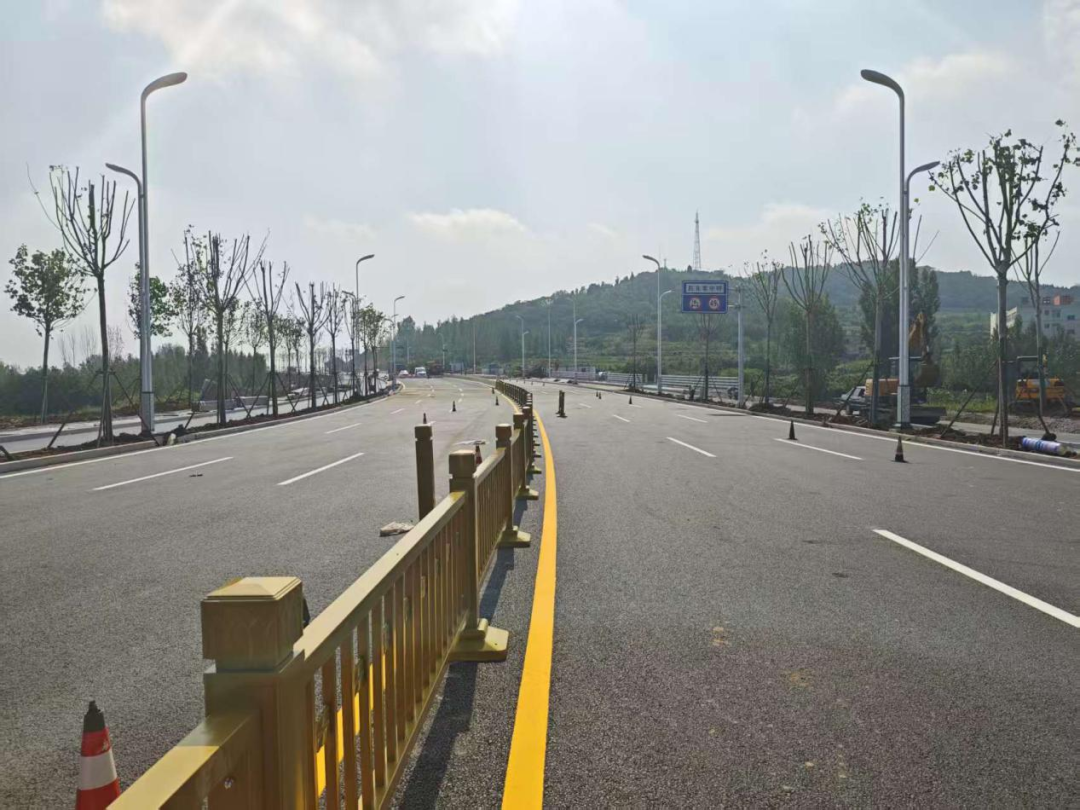

长白山路南延与聂庄立交工程主车道具备通车条件

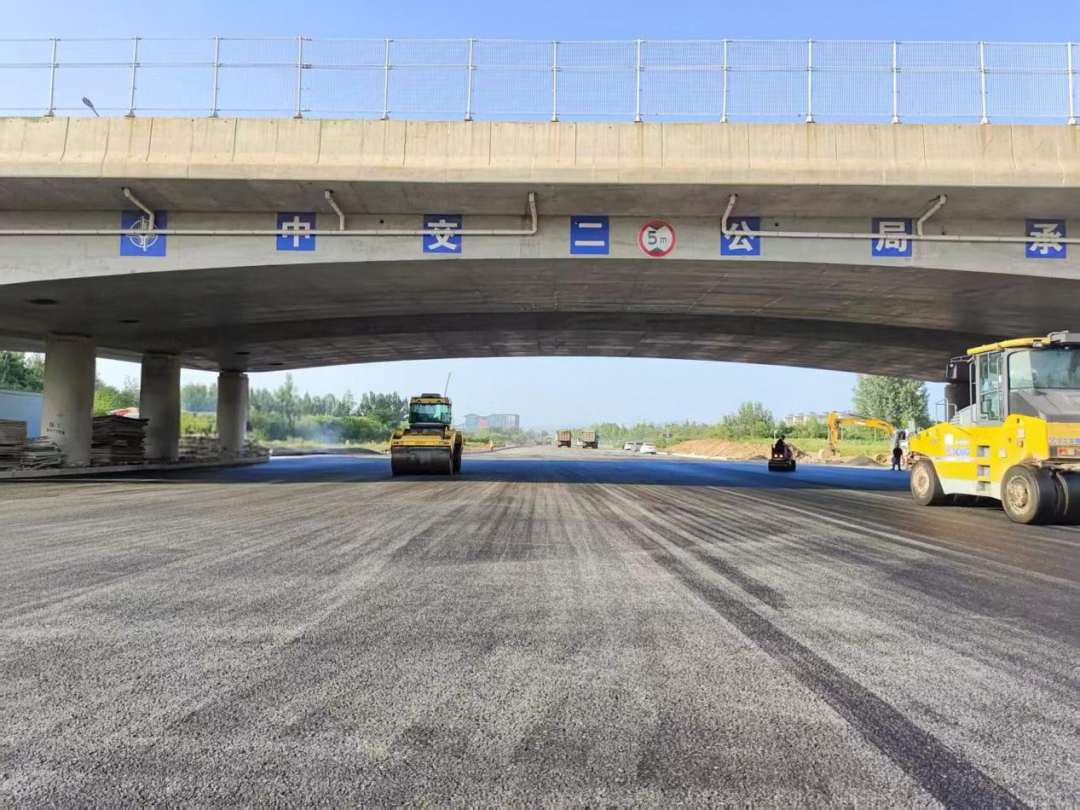

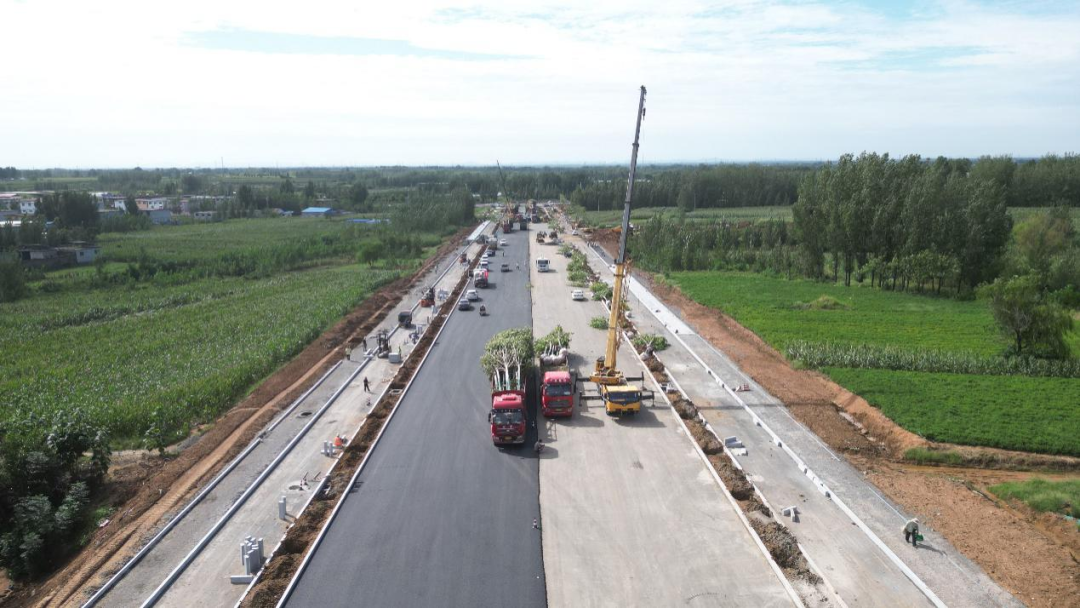

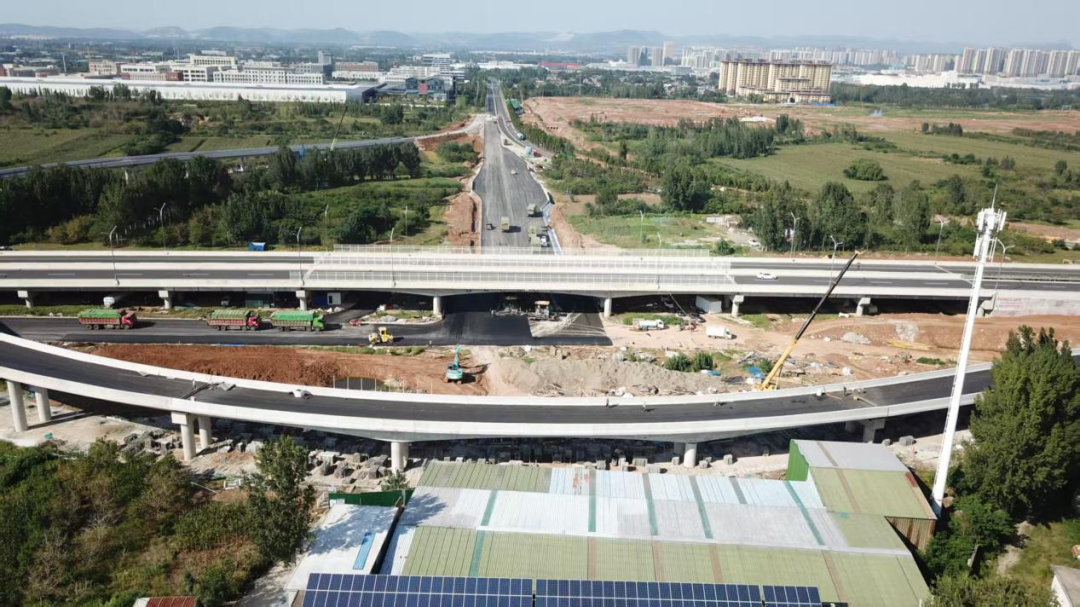

长白山路南延与聂庄立交工程作为省级重点项目、市委市政府2025年度重大惠民工程,已圆满达成既定贯通目标。目前,长白山路南延机动车道、聂庄立交B/C/D匝道及西安路均已具备通车条件,项目推进成效显著。
一是健全机制,筑牢建设保障。
成立专项指挥部并建立联席会议制度,由市住房城乡建设局市牵头统筹,联动多部门协同推进,累计召开协调会议15次,安排骨干人员驻场开展统一调度,确保指令高效落地。全面推行“一线工作法”,分管领导及工作人员长期驻点项目现场,累计开展30余次现场协调,快速解决施工堵点问题。建立工程管理台账,严格执行“日调度、日报送”机制,累计发布工程日报194期,实现项目全流程精细化管控。
二是攻坚破难,夯实建设基础。主动对接协调,完成国土空间规划调整,同步加快用地手续办理进度,为项目建设扫清规划障碍。组建专项工作小组,高效完成可行性研究报告、建设用地规划许可证等20余项关键手续报批,保障项目合法合规推进。积极配合属地政府开展清表交地工作,累计清理苗木8000余株、迁移坟头715座、拆除房屋6800平方米,为工程施工腾出作业空间。
三是严抓管理,提升建设品质。严把质量关口,优先选用SBS改性沥青、双组份高亮标线等优质材料,对施工中发现的不达标路缘石、水稳层问题,坚决要求整改到位,确保工程质量过硬。紧盯9月底贯通的建设目标,科学倒排施工工期、细化任务节点,目前长白山路南延整体建设进度达90%,聂庄立交建设进度达85%,A匝道计划于11月底完成施工。压实安全生产责任,常态化开展施工人员安全培训与现场隐患排查,严格落实扬尘治理“八个100%”要求,最大程度降低施工对周边居民生活的影响。
下一步,将持续加快标线划设、护栏安装等收尾工作,同步推进项目验收流程,力争工程早日全面投入使用,为城市高质量发展和市民便捷出行提供有力支撑。
